Cập nhật tiến độ thi công dự án Khu nhà ở phức hợp cao tầng Thuận An 1&2 ngày 05/12/2024
Cập nhật tiến độ thi công dự án Khu nhà ở phức hợp cao tầng Thuận An 1&2 ngày 05/12/2024
Tháp A1

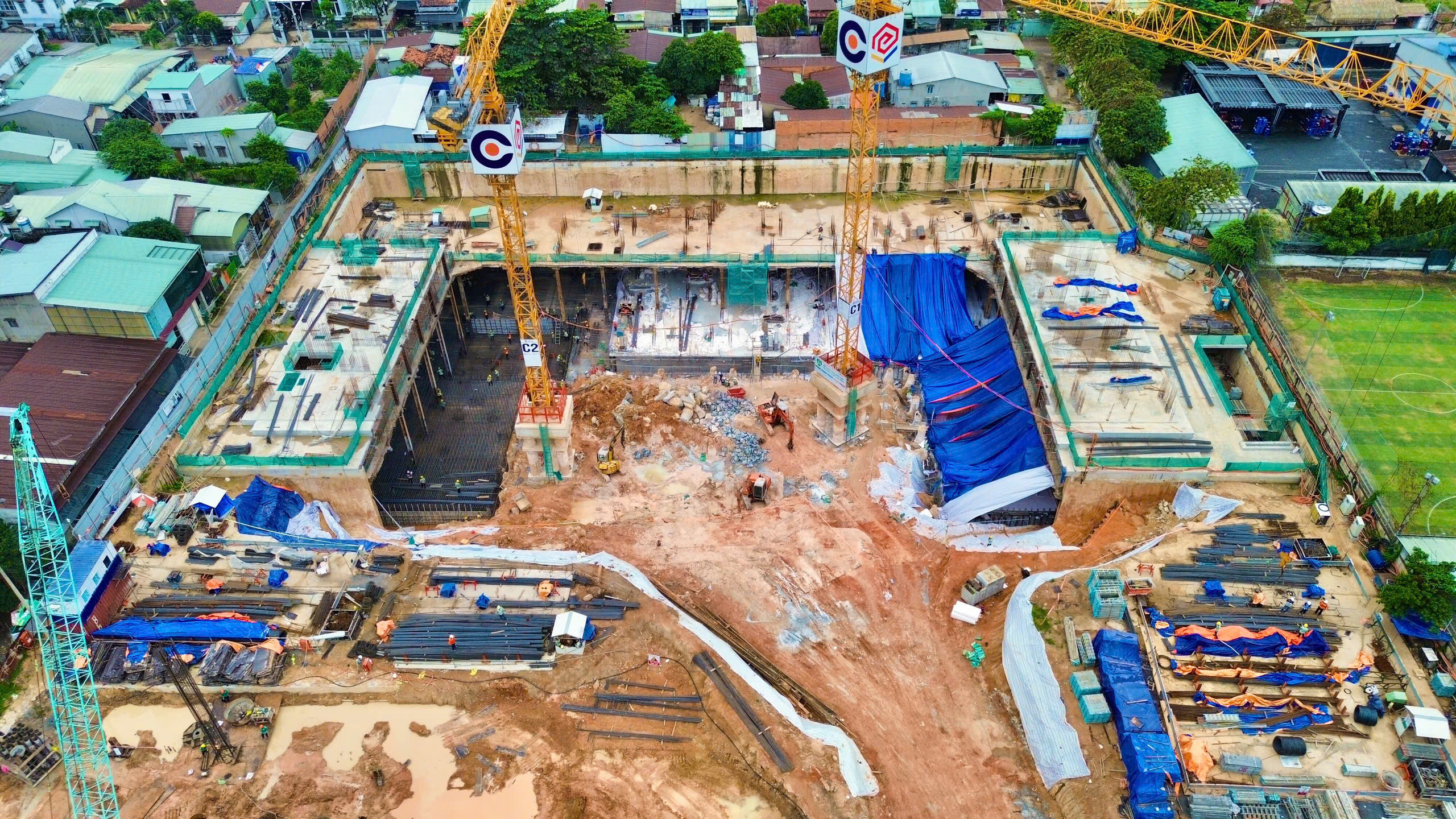

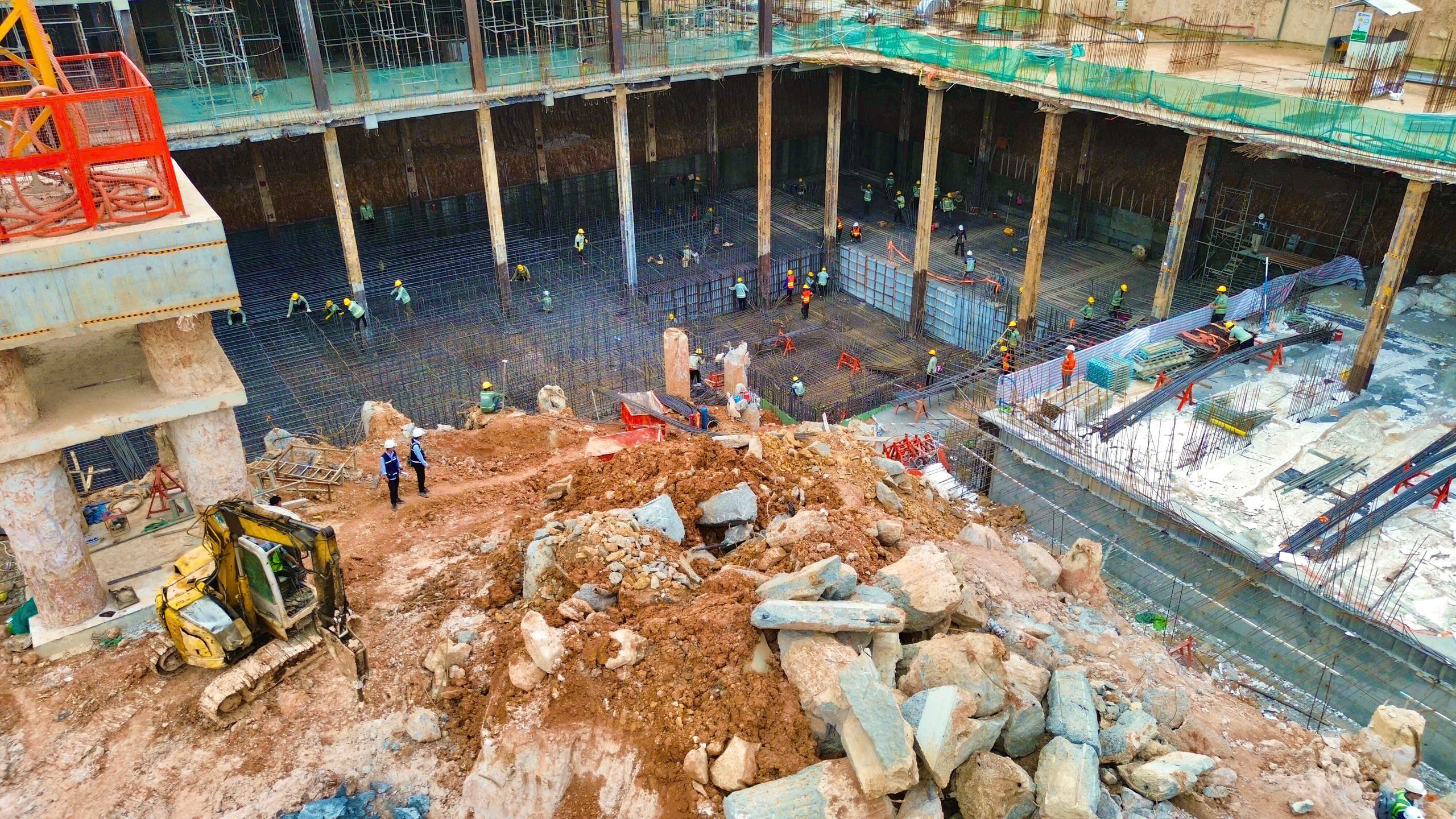

- Hoàn tất đổ bê tông móng bè các zone 1, 2, 4

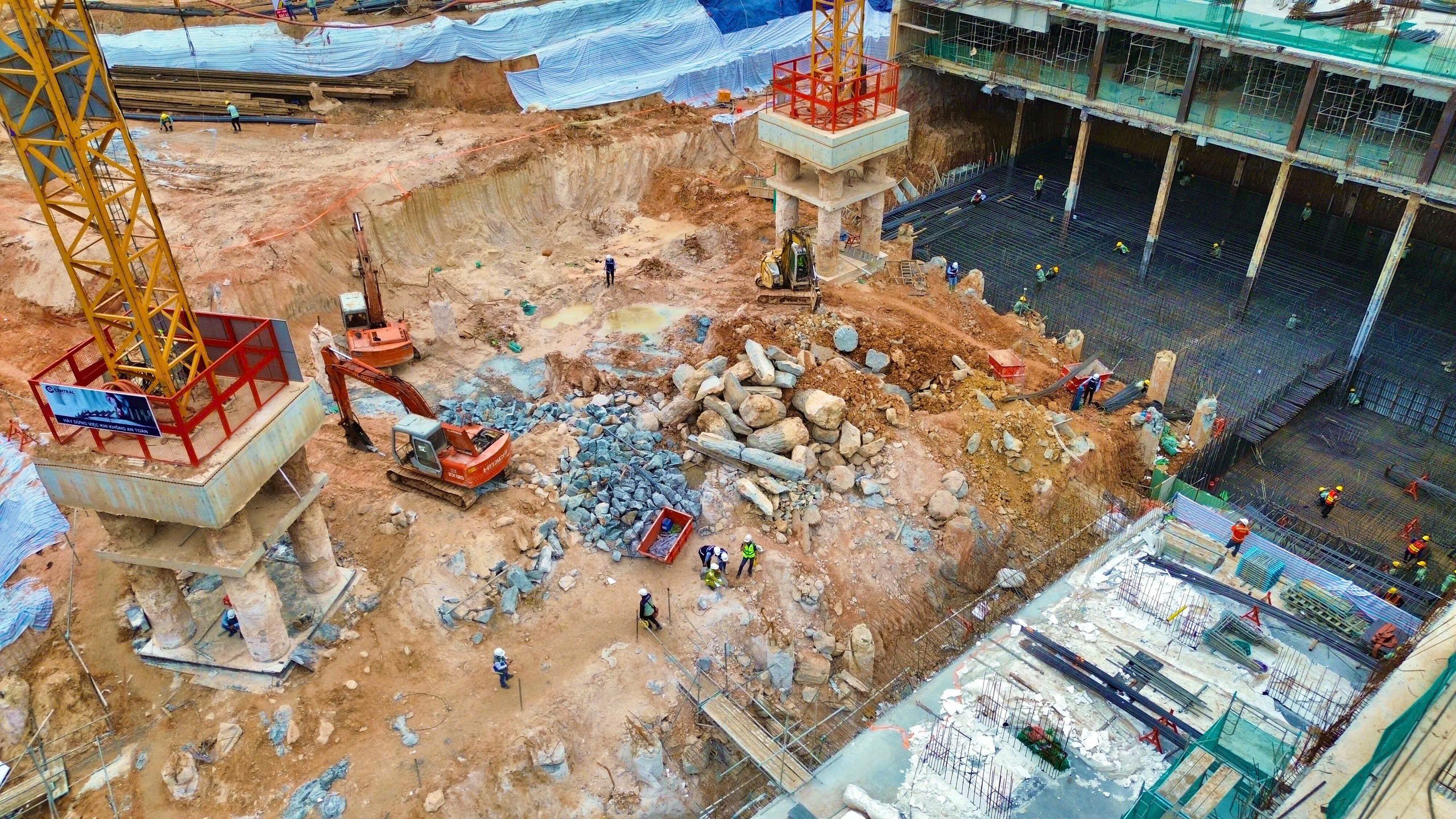

- Đang đào đất xuống hầm B3. Đạt khối lượng: 80%
Tháp A2, A3

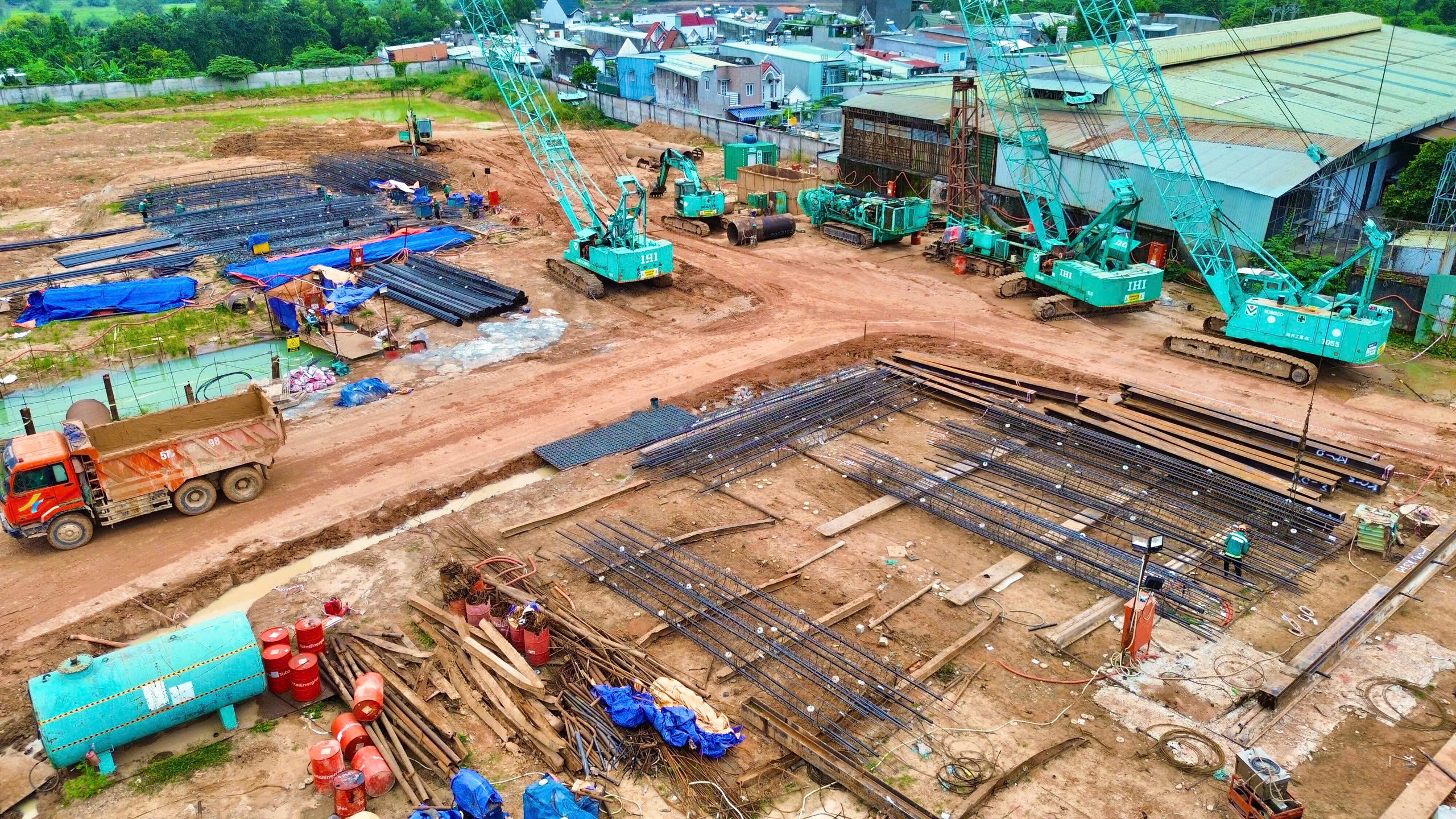

- Thi công cọc đại trà tháp A2, A3. Đạt khối lượng: 37/406 cọc
